Завершившийся отопительный сезон 2024–2025 годов стал ярким примером слаженной работы группы компаний «Казахстанские коммунальные системы» (ККС). Все мероприятия, запланированные для подготовки к сезону, были выполнены в срок и в полном объеме, что позволило без сбоев пройти через зимние месяцы, обеспечив стабильное снабжение теплом и электроэнергией для потребителей.
ККС успешно справились с задачами модернизации и ремонта энергетических объектов, улучшения инфраструктуры и повышения надежности сетей. Все работы прошли согласно утвержденному плану, что позволило избежать аварийных ситуаций и сбоя в подаче энергоресурсов. Техническая готовность предприятий, вовлеченных в работу, а также повышенное внимание к обеспечению безопасности и качеству услуг стали основой успешной реализации отопительного сезона.

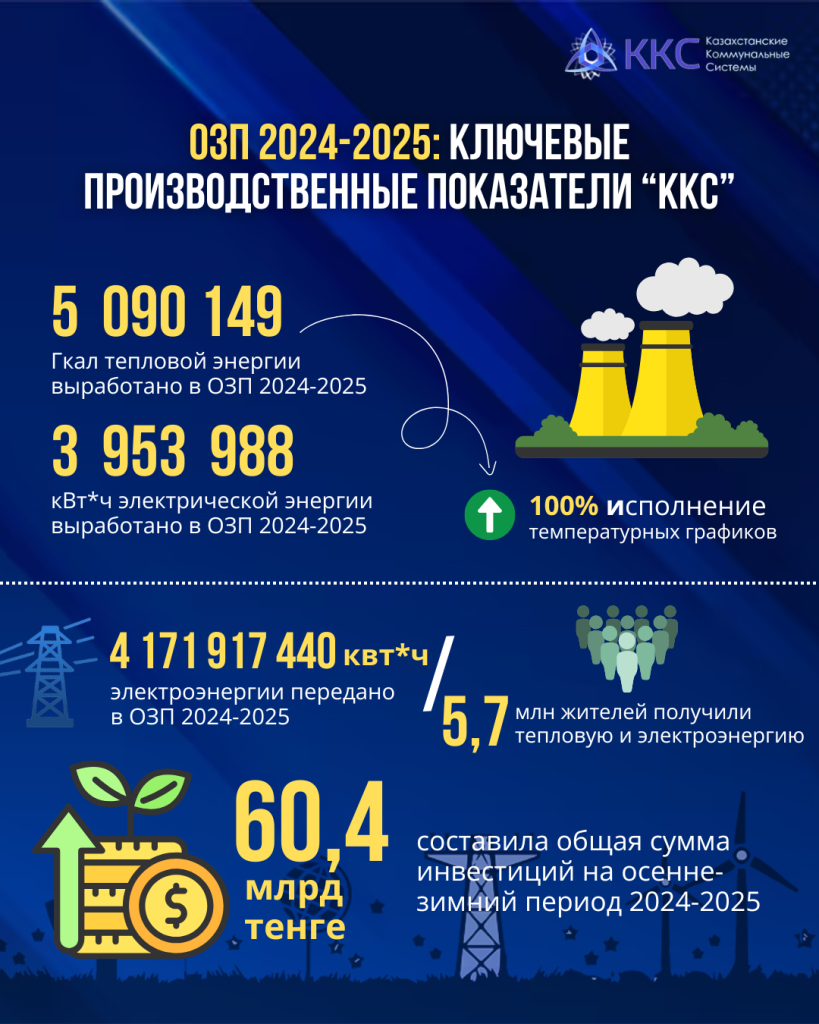

За отопительный сезон дочерними предприятиями ККС выработано 5 090 149 Гкал тепловой энергии и 3 953 988 кВт*ч электрической энергии. Всего передано 4 171 917 440 кВт*ч электроэнергии. Общая сумма инвестиций на осенне-зимний период 2024-2025 составила 60,4 млрд тенге. Температурные графики исполнены на 100%.

В данной статье мы подробно рассмотрим ключевые показатели работы дочерних компаний ККС по итогам всего отопительного сезона.
ТОО «Караганда Энергоцентр»

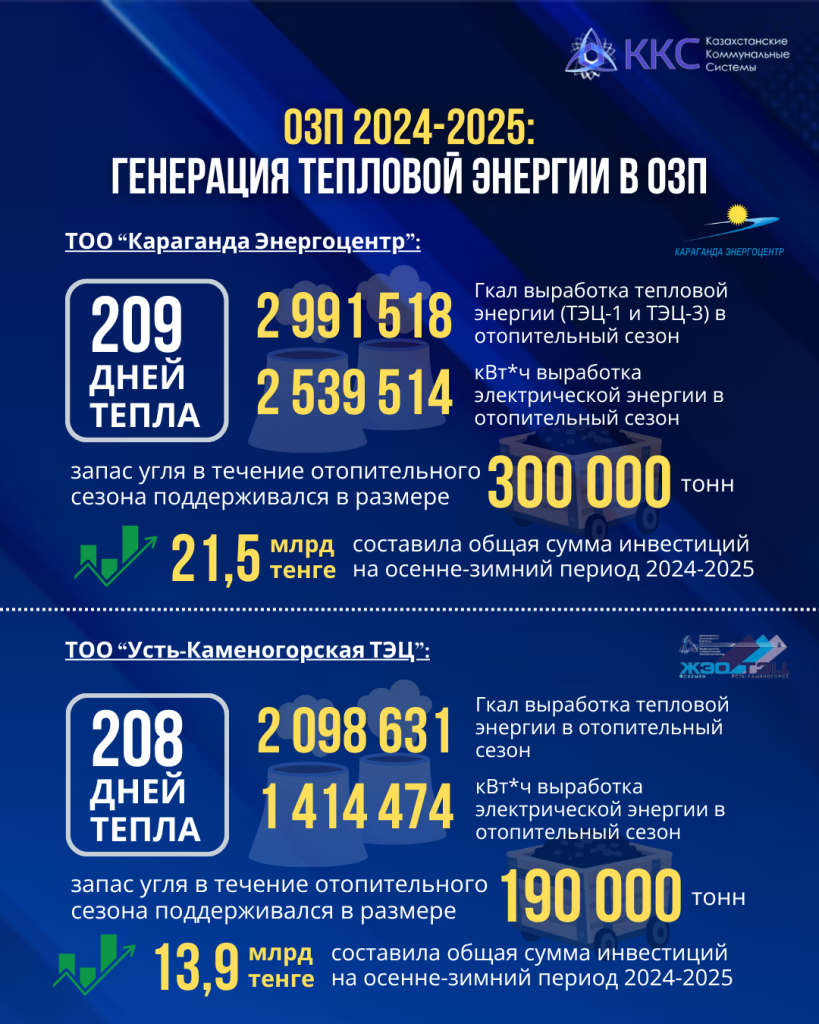

В ночь с 24 апреля 2025 года в Караганде официально завершился отопительный сезон, продлившийся 209 дней — почти 7 месяцев тепла для жителей города. В течение всего периода ТЭЦ-1 и ТЭЦ-3 обеспечивали стабильную подачу тепла и электроэнергии для населения, социальных объектов, бизнеса и промышленности.
ТЭЦ-3, являющаяся основным источником тепла для города, завершила отопительный сезон. С этого момента станция переходит в конденсационный режим, продолжая вырабатывать электроэнергию.
С 1 апреля на ТЭЦ-3 уже начались капитальные ремонты котлов и турбин, которые продлятся 7 месяцев, при этом станция продолжит выработку электрической энергии в условиях ремонтных работ.
В рамках капитального ремонта котлоагрегата №1 произведут 100% замену панелей экранов котла, замену радиационного пароперегревателя и водяного экономайзера двух степеней; замена кубов ВЗП 1 и 2 ярусов. Большой объем работ будет связан с ремонтом запорной и регулирующей арматуры.
Основные мероприятия капитальных ремонтов котлоагрегата № 6 и № 8 – проведут технические мероприятия по эксплуатационному контролю металла поверхностей нагрева и трубопроводов; ремонт запорной арматуры и площадок; вращающих механизмов; трубопроводов в пределах котла; ремонт поверхностей нагрева; ремонт приборного парка, электрооборудования, ремонт и замена изоляции и химзащиты.
Капитальный ремонт турбоагрегатов №1 и №6 направлен на восстановление работоспособности турбин до заводских параметров. Проведут ремонт проточной части цилиндров высокого, среднего и низкого давления со вскрытием всех цилиндров. Это оборудование принимает самую высокую нагрузку и подвергается износу сильнее других элементов турбины. Капитальный ремонт турбоагрегатов затронет и генератор. Здесь проведут ремонт арматуры и заменят участки трубопровода охлаждения генератора.
Для ТЭЦ-1 этот сезон стал уже 65-м. Станция вырабатывает тепловую энергию с 1960 года. С 25 апреля ТЭЦ-1 остановлена для проведения плановых ремонтов и подготовки к следующему отопительному сезону.

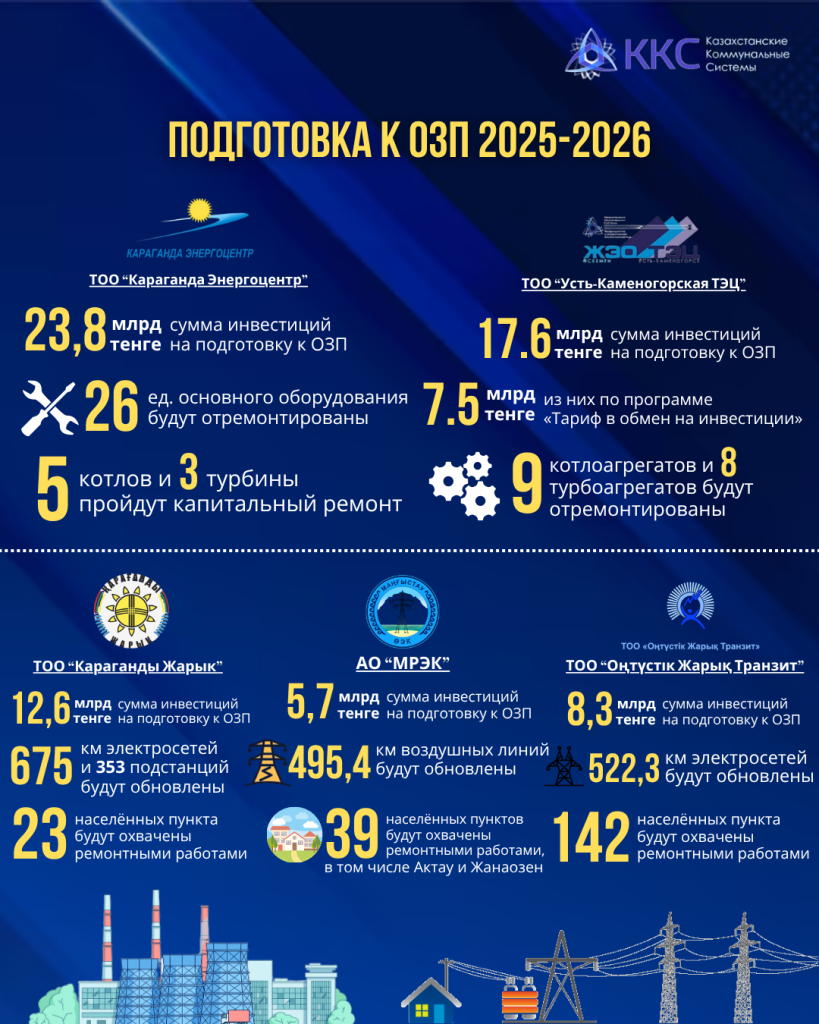

Подготовка к следующему сезону уже началась. В процессе ремонтов на обеих станциях в строгом соответствии с графиком будет полностью обновлено основное оборудование — 16 котлоагрегатов и 10 турбин. Капитальным ремонтом будут охвачены 5 котлоагрегатов и 3 турбины.
Компания также продолжит реализацию крупных инвестпроектов: реконструкции трубопроводов в рамках строительства третьего тепловывода и проекта расширения ТЭЦ-3.
Общая сумма инвестиции на подготовку к следующему отопительному сезону составит 23,8 млрд тенге. Эти средства пойдут на обеспечение надежности оборудования, улучшение экологичности и снятие ограничений по мощности.
ТОО «Усть-Каменогорская ТЭЦ»
Для обеспечения бесперебойного прохождения осенне-зимнего периода на Усть-Каменогорской ТЭЦ в 2025 году была проведена масштабная ремонтная кампания, направленная на обновление ключевого оборудования и повышение его надежности. Все работы были выполнены в соответствии с графиком, что позволило успешно подготовить станцию к следующему отопительному сезону.
В ходе ремонтной кампании 2025 года были запланированы следующие работы: капитальный ремонт девяти котлоагрегатов: из которых 3 котлоагрегата прошли капитальный ремонт, 4 — средний, 2 — текущий. А также ремонт восьми турбоагрегатов: 2 из них — капитальный ремонт, а 6 — текущий.
Основные работы по ремонту оборудования:
- Текущие ремонты на котлоагрегатах ст.№7 и ст.№9 с заменой всасывающих газоходов.
- Средние ремонты:
- котлоагрегат ст.№10: замена заднего экрана и необогреваемых труб.
- котлоагрегат ст.№13: замена фронтового экрана.
- котлоагрегат ст.№14: замена ширмового пароперегревателя.
- котлоагрегат ст.№11: замена пароперепускных труб от холодного пакета пароперегревателя к ширмовому пароперегревателю, пароотводящих труб экранов, пароперепускных труб от выходного пакета пароперегревателя к паросборному коллектору, а также замена паросборного коллектора.
- Капитальные ремонты:
- котлоагрегат ст.№8: замена завихрителей эмульгаторов, боковых экранов, пароотводящих и водоподводящих труб.
- котлоагрегат ст.№12: замена пароперепускных труб от холодного пакета пароперегревателя к ширмовому пароперегревателю, а также пароперепускных труб от барабана к коллекторам потолочного пароперегревателя и пароохладителя 1 ступени.
- капитальный ремонт турбоагрегатов ст.№4 и ст.№9.
Подготовка к следующему сезону уже началась. ТОО «Усть-Каменогорская ТЭЦ» планирует сделать ремонт 9 котлоагрегатов и 8 турбоагрегатов. Общая сумма инвестиции на подготовку к следующему отопительному сезону составит 17,6 млрд тенге, из них по программе «Тариф в обмен на инвестиции» - 7,8 млрд тенге.

АО «Мангистауская региональная электросетевая компания»

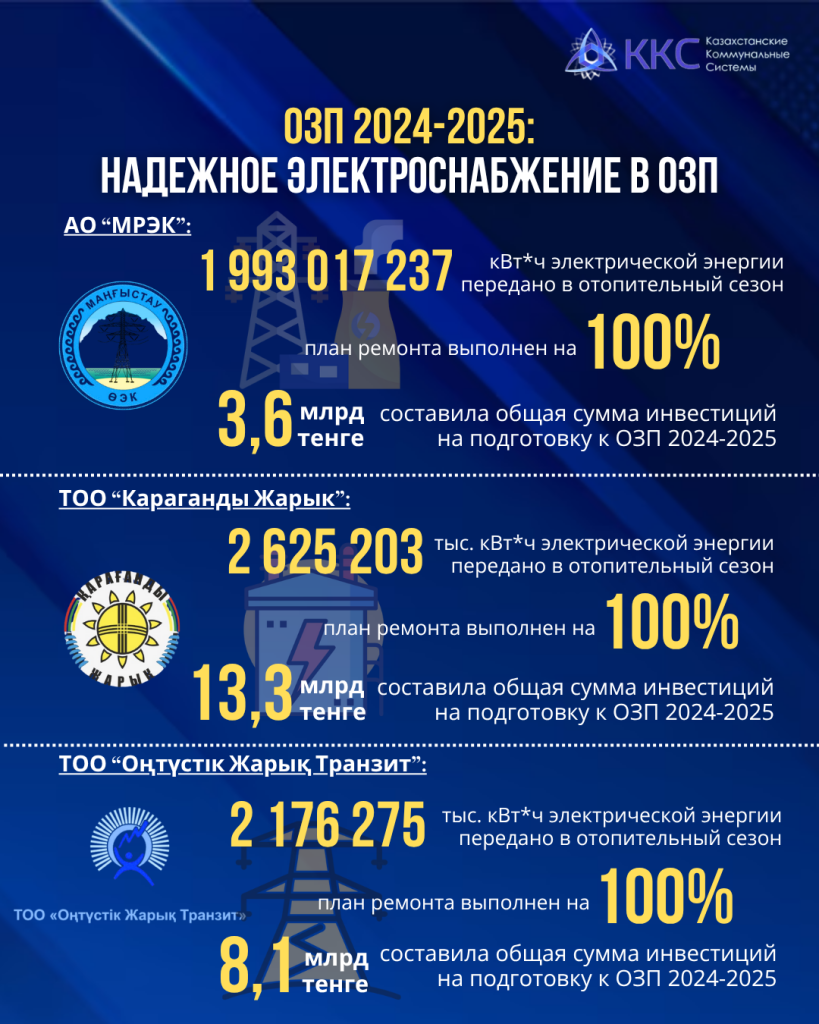

Осенне-зимний период 2024–2025 гг. продемонстрировал надежную работу энергопередающей компании АО «МРЭК». Благодаря планомерной подготовке и своевременным ремонтным работам электроснабжение региона было обеспечено в полном объеме.
В течение ОЗП компания передала потребителям 1 993 017 237 кВт·ч электрической энергии. Существенные инвестиции позволили обеспечить высокую надежность и стабильность подачи тепла и света. Общая сумма инвестиций на подготовку к осенне-зимнему периоду (ОЗП) 2024–2025 гг. составила 3,6 млрд тенге.
В рамках подготовки к ОЗП специалисты АО «МРЭК» выполнили все запланированные ремонтные мероприятия в полном объеме. Основные показатели ремонтной кампании включают:
-
Полное выполнение плана ремонтов: 100%.
-
Протяженность отремонтированных линий электропередачи (ЛЭП): 488,624 км.
-
Капитальный ремонт комплектных трансформаторных подстанций (КТП): 116 единиц.
-
Ремонт силовых трансформаторов напряжением 35 кВ и выше: 5 единиц.
-
Замена устаревших фарфоровых изоляторов на стеклянные: около 7 тысяч штук.
-
Ремонт бетонных подножников опор ВЛ-110 кВ: 192 единицы.
-
Установка дополнительных ригелей на опорах ВЛ-10 кВ на подстанции Южная.
На реализацию ремонтной программы в рамках подготовки к осенне-зимнему периоду было освоено более 536 млн тенге. Эти средства направлены на модернизацию оборудования, улучшение технического состояния сетей и повышение надежности работы энергетических объектов.
Подготовка к следующему сезону уже началась. АО «МРЭК» планирует обновить 495,4 км воздушных линий. Общая сумма инвестиций на подготовку к следующему отопительному сезону составит 5,7 млрд тенге. Всего 39 населенных пунктов будут охвачены ремонтными работами, в том числе Актау и Жанаозен.
ТОО «Қарағанды Жарық»
«Карағанды Жарық» успешно окончила осенне-зимний период (ОЗП) 2024–2025 годов, выполнив все плановые мероприятия в полном объеме. Благодаря слаженной работе специалистов и проведенным ремонтным мероприятиям регион успешно прошел осенне-зимний период.
В течение ОЗП было передано 262 520 380 кВт·ч электрической энергии. Высокая готовность инфраструктуры стала результатом полного выполнения ремонтного плана на 100%.
Общий объем вложений в ремонтные работы по подготовке к ОЗП составил 13,3 млрд тенге, что позволило обеспечить надежное электроснабжение на протяжении всего сезона. Кроме того, в рамках реализации долгосрочной инвестиционной программы на развитие электросетевого хозяйства в 2024 году было направлено 13 000 169 тысяч тенге.
«Карағанды Жарық» продолжает планомерную работу по модернизации и улучшению инфраструктуры. На подготовку к ОЗП 2025–2026 годов запланировано выделить значительные ресурсы:
-
Сумма ремонтных работ — 379 млн тенге.
-
Сумма инвестиций в 2025 году — 12,3 млрд тенге.
Для обеспечения устойчивого прохождения следующего отопительного сезона компания планирует выполнить значительный объем работ:
-
Отремонтировать линий электропередачи: 675 км.
-
Провести работы на трансформаторных пунктах и подстанциях: 353 единицы.
-
Мероприятия по улучшению электроснабжения затронут 23 населённых пункта.
ТОО «Карағанды Жарық» ставит перед собой задачу обеспечения стабильного электроснабжения региона. Благодаря комплексной подготовке к ОЗП 2024–2025 и заблаговременным ремонтным работам на 2025–2026 годы, компания гарантирует бесперебойное электроснабжение в зимний период.
ТОО «Оңтүстік Жарық Транзит»
ТОО «Оңтүстік Жарық Транзит» успешно завершило осенне-зимний период (ОЗП) 2024–2025 годов, обеспечив стабильное электроснабжение потребителей.
За время ОЗП было передано 2 176 274 тысяч кВт·ч электрической энергии. Полностью выполнен план ремонтных работ — на 100%. Общий объем инвестиций на подготовку к ОЗП составил 8,1 млрд тенге.
ТОО «Оңтүстік Жарық Транзит» продолжает активную работу по подготовке к предстоящему ОЗП 2025–2026 годов. Запланированы значительные инвестиции на обновление инфраструктуры — 8,3 млрд тенге.
В рамках ремонтной кампании предусмотрены следующие мероприятия:
-
Обновление 522,3 км электросетей.
-
Охват ремонтными работами 142 населённых пунктов.
Благодаря реализованным и запланированным мерам ТОО «Оңтүстік Жарық Транзит» обеспечит бесперебойное электроснабжение на протяжении следующего отопительного сезона. Модернизация и поддержание работоспособности энергооборудования остаются приоритетом компании для повышения надежности и качества услуг.
Подготовка к следующему сезону уже началась. ТОО «Оңтүстік Жарық Транзит» планирует обновить 522,3 км электросетей. Общая сумма инвестиций на подготовку к следующему ОЗП составит 8,3 млрд тенге. Всего 142 населенных пункта будут охвачены ремонтными работами.

Заключение
Отопительный сезон 2024–2025 годов стал успешным примером слаженной работы группы компаний ККС. Все мероприятия, связанные с модернизацией и ремонтом энергетических объектов, обеспечили стабильное снабжение теплом и электроэнергией, а также повысили надежность и безопасность работы предприятий.
Каждое из дочерних предприятий ККС выполнило все запланированные мероприятия, обеспечив высокую техническую готовность и стабильное электроснабжение.
В частности, ТОО «Караганда Энергоцентр» успешно завершило отопительный сезон, а ТЭЦ-1 и ТЭЦ-3 выполнили капитальные ремонты оборудования. ТОО «Усть-Каменогорская ТЭЦ» провело масштабные работы по обновлению котлоагрегатов и турбин, улучшив надежность работы станции. АО «Мангистауская региональная электросетевая компания» и ТОО «Қарағанды Жарық» обеспечили минимальные потери электроэнергии, а также выполнили капитальные и текущие ремонты электросетевого оборудования. ТОО «Оңтүстік Жарық Транзит» также успешно завершило отопительный сезон, обеспечив стабильное электроснабжение и полностью выполнив план ремонтных работ.

Группа компаний «Казахстанские коммунальные системы» успешно завершила отопительный сезон 2024–2025 годов, продемонстрировав высокую эффективность работы и готовность к следующему сезону. Все мероприятия по подготовке к ОЗП были выполнены в срок, а модернизация инфраструктуры остается приоритетом для дальнейшего улучшения качества и надежности энергоснабжения.
